Akte
Sitzung 30. Oktober 1986
Entstehung
Einzelbild herunterladen

21 -

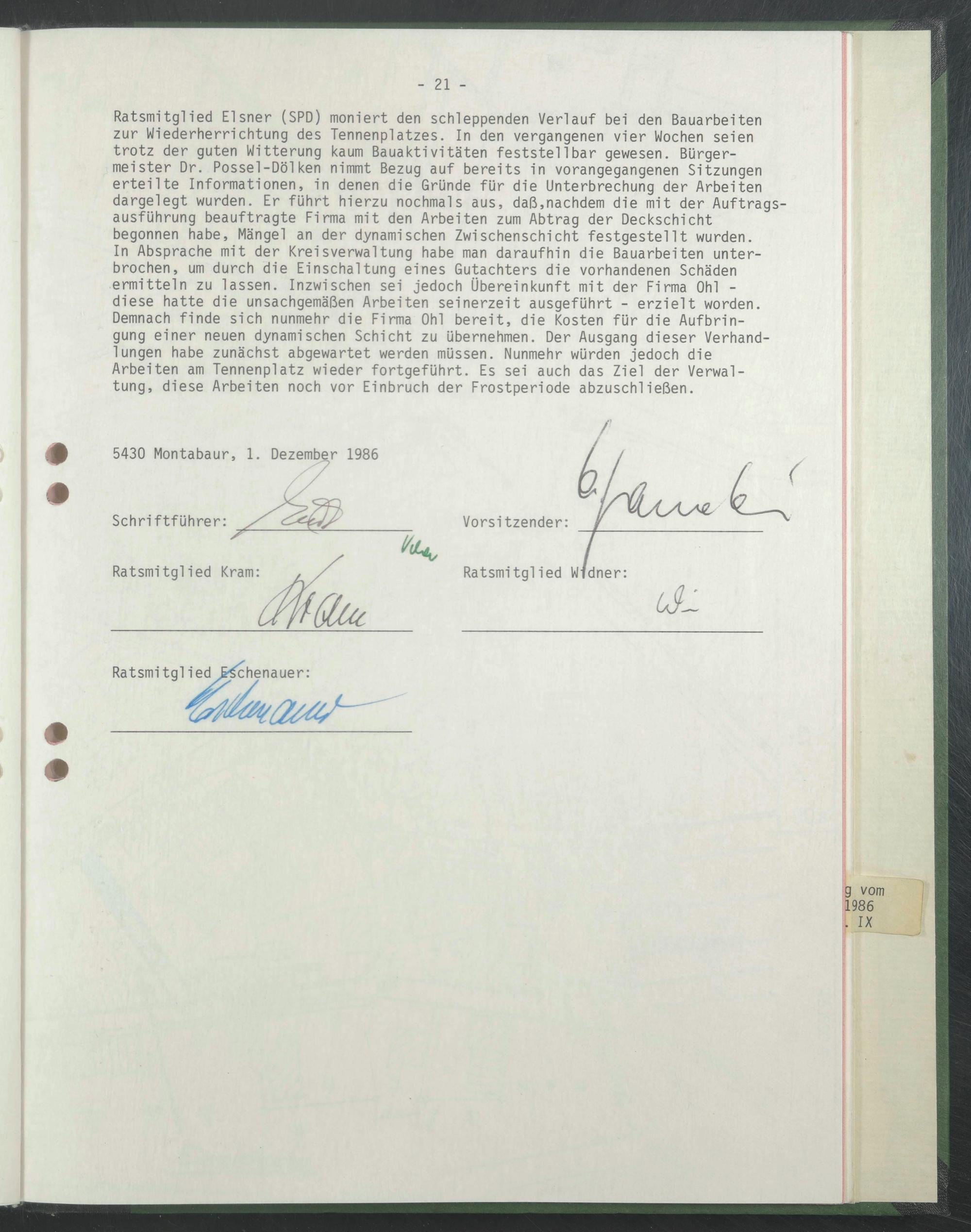

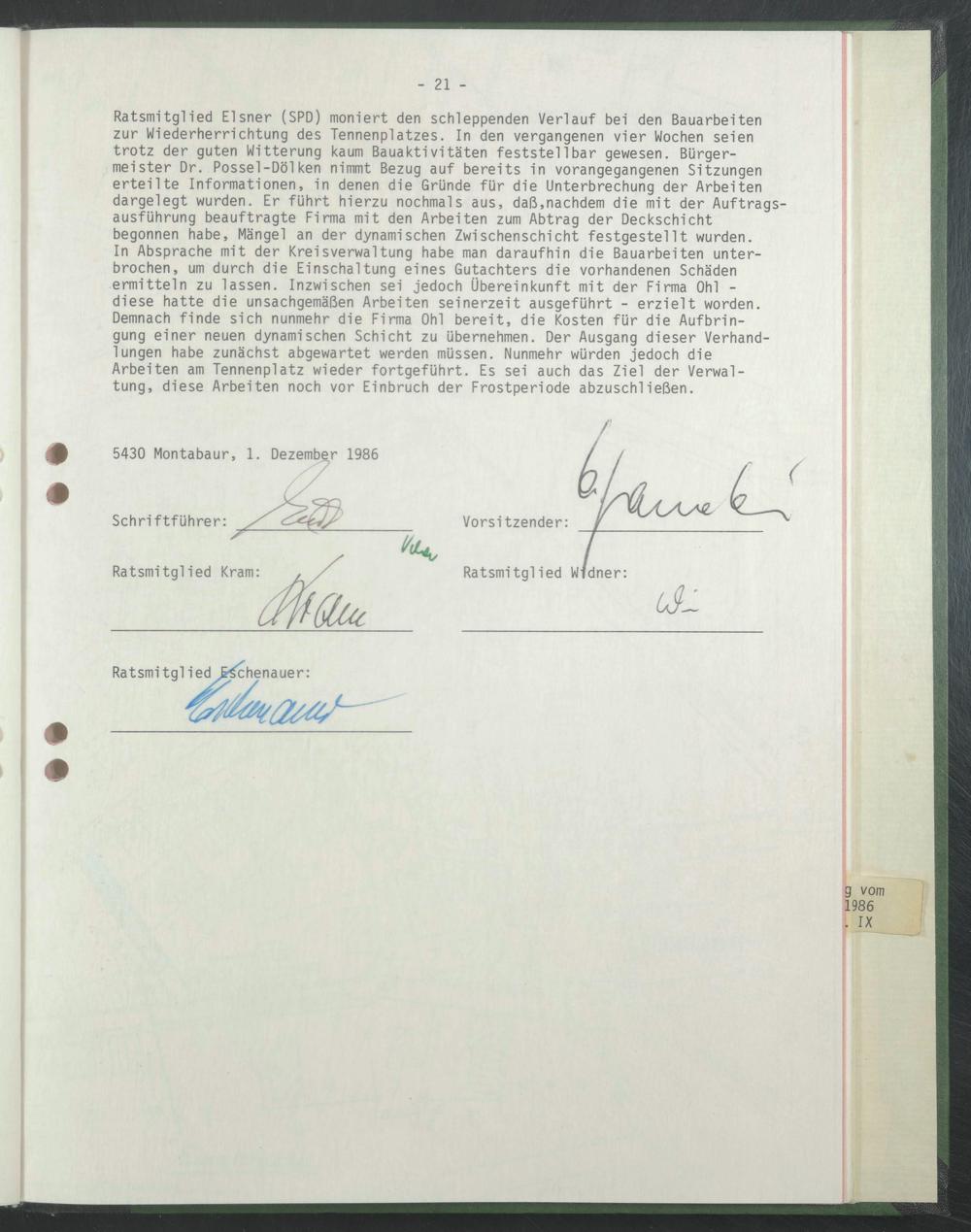

Ratsmitglied Elsrter (SPD) moniert den schleppenden Verlauf bei den Bauarbeiten zur Wiederherrichtung des Tennenplatzes. In den vergangenen vier Wochen seien trotz der guten Witterung kaum Bauaktivitäten feststellbar gewesen. Bürger­meister Dr. Possel-Dölken nimmt Bezug auf bereits in vorangegangenen Sitzungen erteilte Informationen, in denen die Gründe für die Unterbrechung der Arbeiten dargelegt wurden. Er führt hierzu nochmals aus, daß,nachdem die mit der Auftrags­ausführung beauftragte Firma mit den Arbeiten zum Abtrag der Deckschicht begonnen habe, Mängel an der dynamischen Zwischenschicht festgestellt wurden.

In Absprache mit der Kreisverwaltung habe man daraufhin die Bauarbeiten unter­brochen, um durch die Einschaltung eines Gutachters die vorhandenen Schäden ermitteln zu lassen. Inzwischen sei jedoch Übereinkunft mit der Firma Ohl - diese hatte die unsachgemäßen Arbeiten seinerzeit ausgeführt - erzielt worden. Demnach finde sich nunmehr die Firma Ohl bereit, die Kosten für die Aufbrin­gung einer neuen dynamischen Schicht zu übernehmen. Der Ausgang dieser Verhand­lungen habe zunächst abgewartet werden müssen. Nunmehr würden jedoch die Arbeiten am Tennenplatz wieder fortgeführt. Es sei auch das Ziel der Verwal­tung, diese Arbeiten noch vor Einbruch der Frostperiode abzuschließen.

/

/

5430 Montabaur, 1. Dezember 1986

Schriftführer

Vorsitzender

Ratsmitglied Kram

Ratsmitglied Widner

Ratsmitgl

g vom 3.986 ^ IX
