Akte
Sitzung 14. September 1972
Entstehung
Einzelbild herunterladen

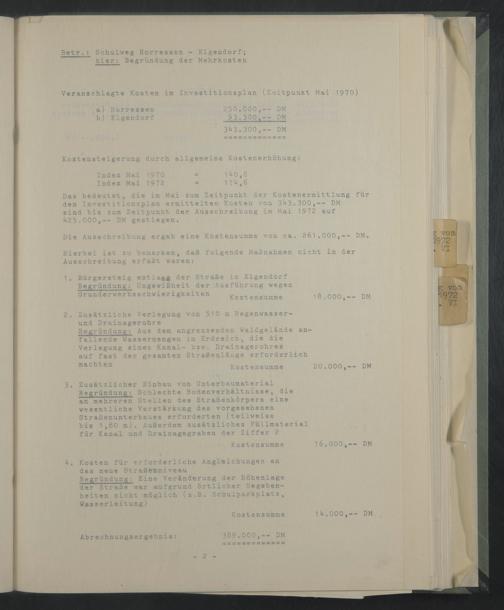

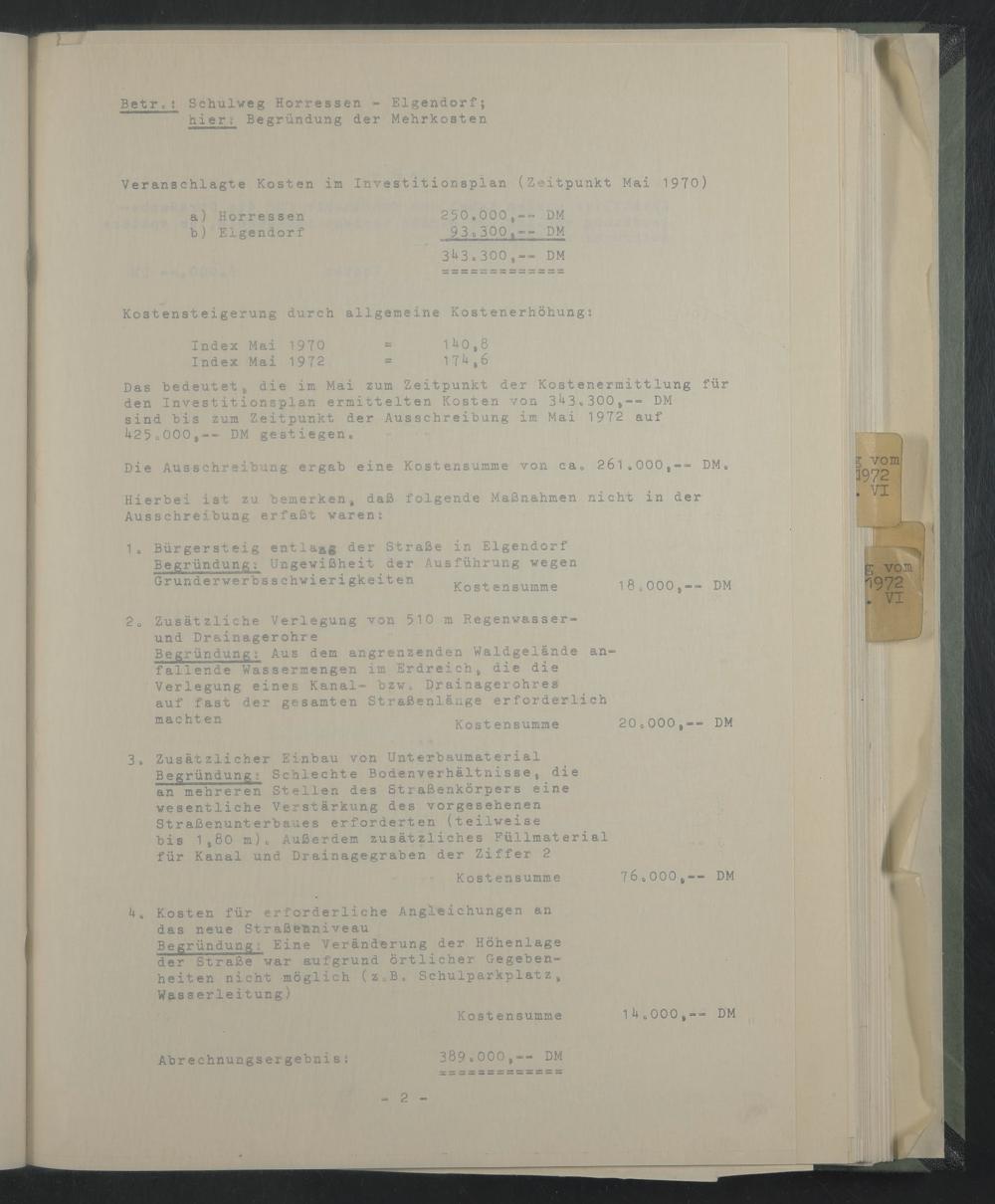

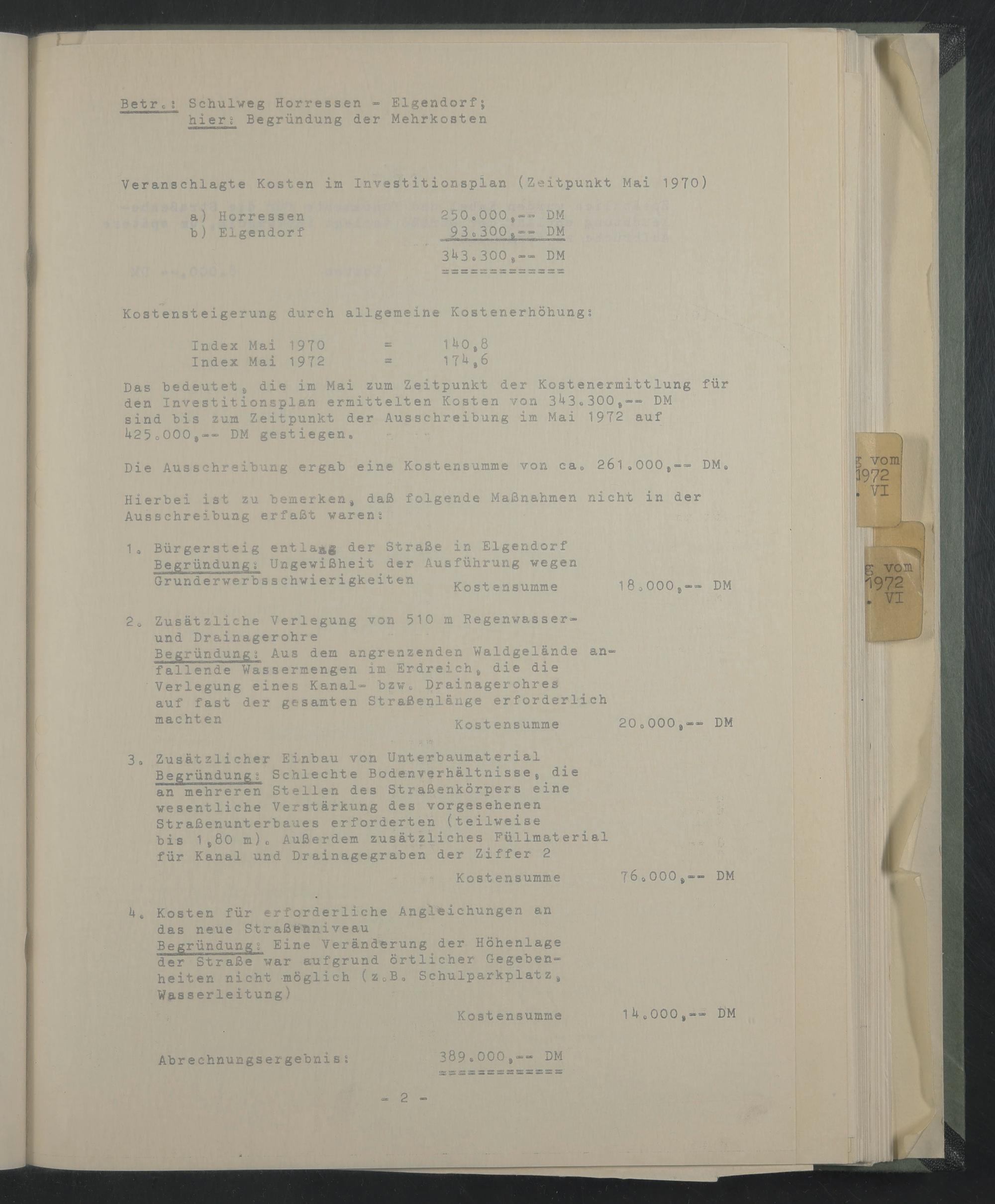

Betr.: Schulweg Horressen - Eigendorf;

hiers Begründung der Mehrkosten

Veranschlagte Kosten im Investitionsplan (Zeitpunkt Mai 1970)

a) Horressen

b) Eigendorf

250.000, DM 93.JOO,""" DM

343.300,-- DM

Kostensteigerung durch allgemeine Kostenerhöhung:

140,8

174,6

Index Mai 1970 Index Mai 1972

Das bedeutet, die im Mai zum Zeitpunkt der Kostenermittlung für den Investitionsplan ermittelten Kosten von 343.300,"- DM sind bis zum Zeitpunkt der Ausschreibung im Mai 1972 auf 425.000,-- DM gestiegen.

Die Ausschreibung ergab eine Kostensumme von ca. 261.000,-- DM.

Hierbei ist zu bemerken, daß folgende Maßnahmen nicht in der Ausschreibung erfaßt waren 2

1 . Bürgersteig entlang der Straße in Eigendorf Begründung 2 Ungewißheit der Ausführung wegen

Grunderwerbsschwierigkeiten ^ . .o nt*

^ Kostensumme 18.000,-- DM

2. Zusätzliche Verlegung von 510 m Regenwasser- und Drainagerohre

Begründungs Aus dem angrenzenden Waldgelände an­fallende Wassermengen im Erdreich, die die Verlegung eines Kanal- bzw. Drainagerohres auf fast der gesamten Straßenlänge erforderlich

machten

20.000, DM

Kostensumme

3. Zusätzlicher Einbau von Unterbaumaterial

Begründung s Schlechte Bodenverhältnisse, die an mehreren Stellen des Straßenkörpers eine wesentliche Verstärkung des vorgesehenen Straßenunterbaues erforderten (teilweise bis 1,80 m). Außerdem zusätzliches Füllmaterial für Kanal und Drainagegraben der Ziffer 2

76.000, DM

Kostensumme

4. Kosten für erforderliche Angleichungen an das neue Straßenniveau

Begründung 2 Eine Veränderung der Höhenlage der Straße war aufgrund örtlicher Gegeben­heiten nicht möglich (z.B. Schulparkplatz, Wasserleitung)

Kostensumme

14.000, DM

Abrechnungsergebnis 2

389.000, DM
