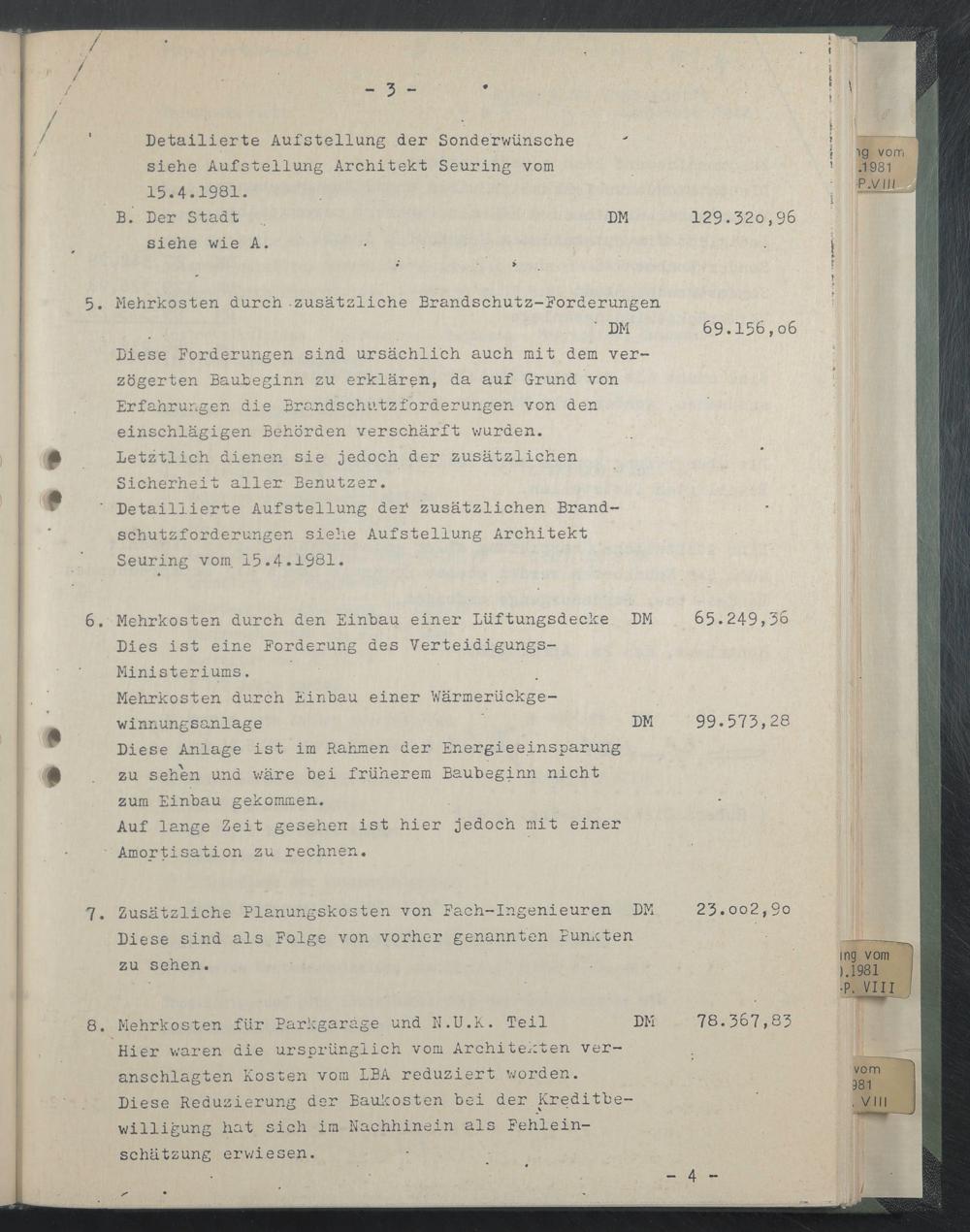

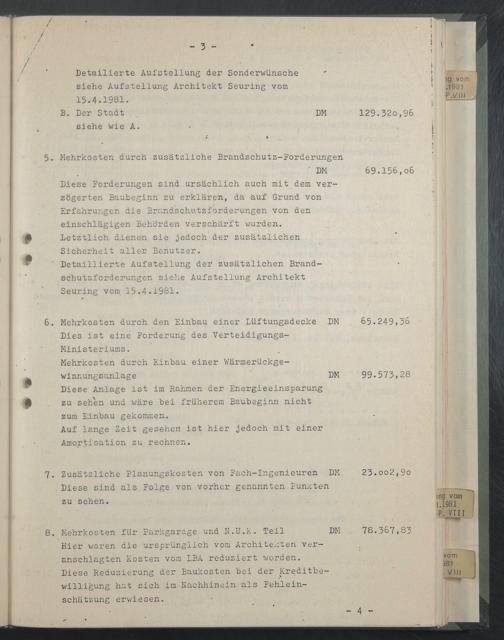

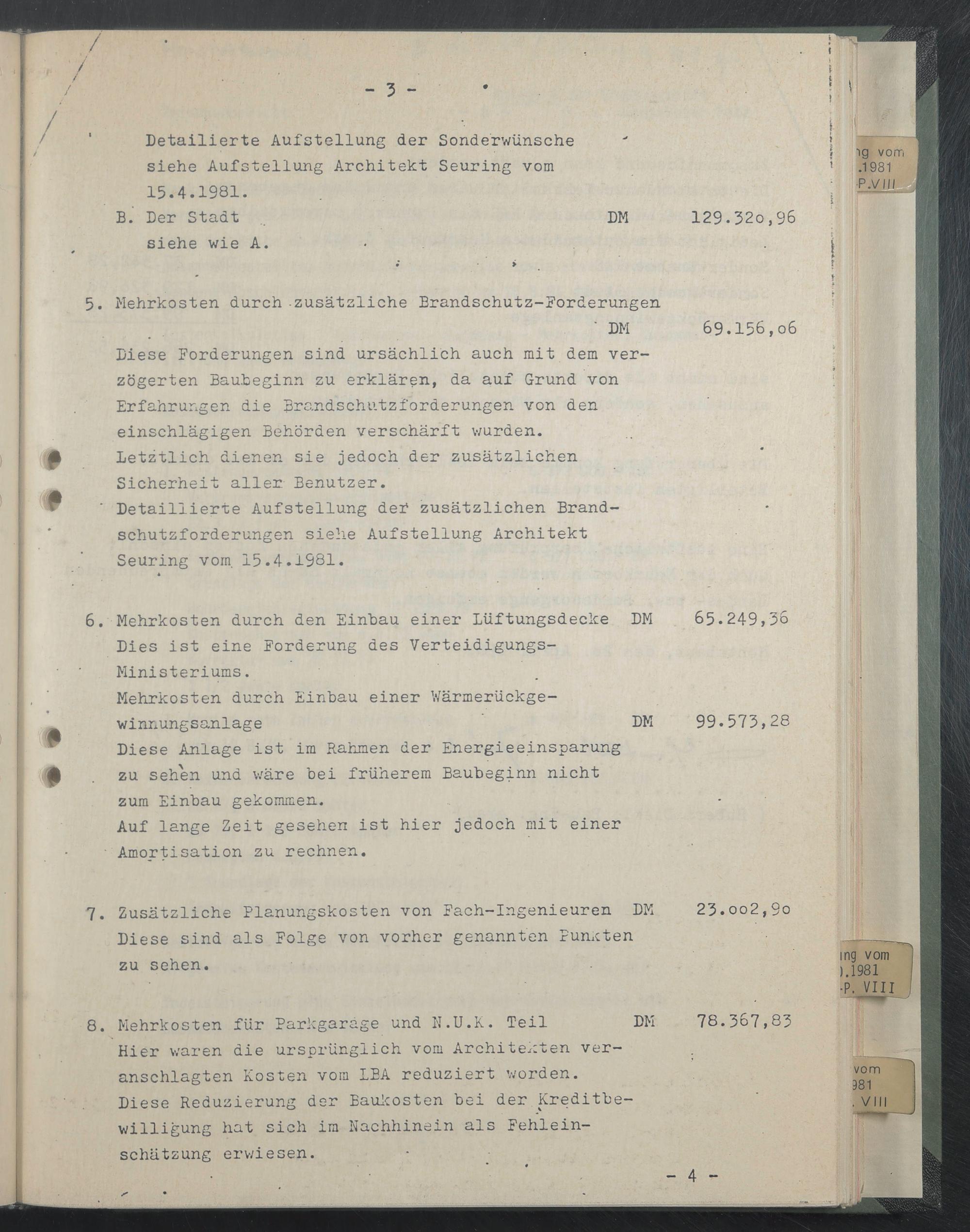

- 3 -
+
Detailierte Aufstellung der Sonderwünsche siehe Aufstellung Architekt Seuring vom 15.4.1981.
B. Der Stadt . DM 129.32o,96
siehe wie A.
§
5. Mehrkosten durch zusätzliche Brandschutz-Forderungen
* DM
Diese Forderungen sind ursächlich auch mit dem verzögerten Baubeginn zu erklären, da auf Grund von Erfahrungen die Brandschutzforderungen von den einschlägigen Behörden verschärft wurden.
Letztlich dienen sie jedoch der zusätzlichen Sicherheit aller Benutzer.
Detaillierte Aufstellung def zusätzlichen Brandschutzforderungen siehe Aufstellung Architekt Seuring vom. 15.4.1981.
69.156,o6
6. Mehrkosten durch den Einbau einer Lüftungsdecke DM Dies ist eine Forderung des Verteidigungs- Ministeriums.
Mehrkosten durch Einbau einer Wärmerückgewinnungsanlage DM
Diese Anlage ist im Rahmen der Energieeinsparung zu sehen und wäre bei früherem Baubeginn nicht zum Einbau gekommen.
Auf lange Zeit gesehen ist hier jedoch mit einer Amortisation zu rechnen.
65.249,36
99.573,28
7. Zusätzliche Planungskosten von Fach-Ingenieuren DM 23.oo2,9o Diese sind als Folge von vorher genannten Punkten
zu sehen.
8. Mehrkosten für Parkgarage und N.U.K. Teil DM 78.367,83
Hier waren die ursprünglich vom Architekten veranschlagten kosten vom LBA reduziert worden.
Diese Reduzierung der Baukosten bei der Kreditbewilligung hat sich im Nachhinein als Fehleinschätzung erwiesen.
- 4 -
