2

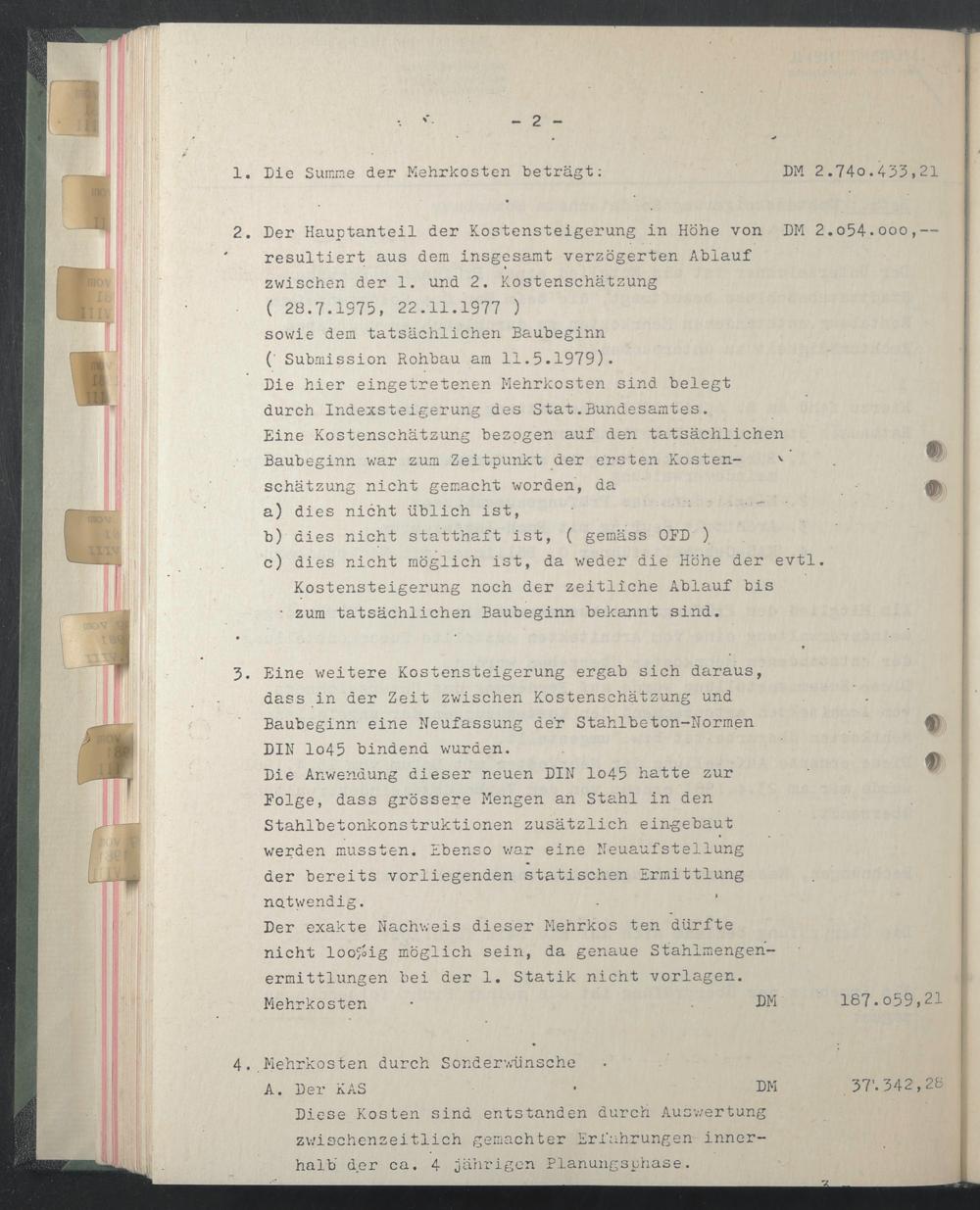

1. Die Summe der Mehrkosten beträgt:
DM 2.74o.433,2l
2. Der Hauptanteil der Kostensteigerung in Höhe von DM 2.o54.ooo, resultiert aus dem insgesamt verzögerten Ablauf zwischen der 1. und 2. Kostenschätzung ( 28.7.1975, 22.11.1977 ) sowie dem tatsächlichen Baubeginn (' Submission Rohbau am 11.5.1979).
Die hier eingetretenen Mehrkosten sind belegt durch Indexsteigerung des Stat.Bundesamtes.
Eine Kostenschätzung bezogen auf den tatsächlichen Baubeginn war zum Zeitpunkt der ersten Kosten- ^ schätzung nicht gemacht worden, da
a) dies nicht üblich ist,
b) dies nicht statthaft ist, ( gemäss OFD )
c) dies nicht möglich ist, da weder die Höhe der evtl. Kostensteigerung noch der zeitliche Ablauf bis
* zum tatsächlichen Baubeginn bekannt sind.
3. Eine weitere Kostensteigerung ergab sich daraus, dass in der Zeit zwischen Kostenschätzung und Baubeginn eine Neufassung der Stahlbeton-Normen DIN lo45 bindend wurden.
Die Anwendung dieser neuen DIN lo45 hatte zur Folge, dass grössere Mengen an Stahl in den Stahlbetonkonstruktionen zusätzlich eingebaut werden mussten. Ebenso war eine Neuaufsteilung der bereits vorliegenden statischen Ermittlung notwendig.
Der exakte Nachweis dieser Mehrkos ten dürfte nicht loo%ig möglich sein, da genaue Sfahlmengen- ermittlungen bei der 1. Statik nicht Vorlagen. Mehrkosten - . DM
187.o59,21
4..Mehrkosten durch Sonderwünschc
A. Der KAS ' DM 37'. 342,28
Diese Kosten sind entstanden durch Auswertung zwischenzeitlich gemachter Erfahrungen innerhalb* der ca. 4 jährigen Planungsphase.
