Akte
Sitzung 24. September 1981
Entstehung
Einzelbild herunterladen

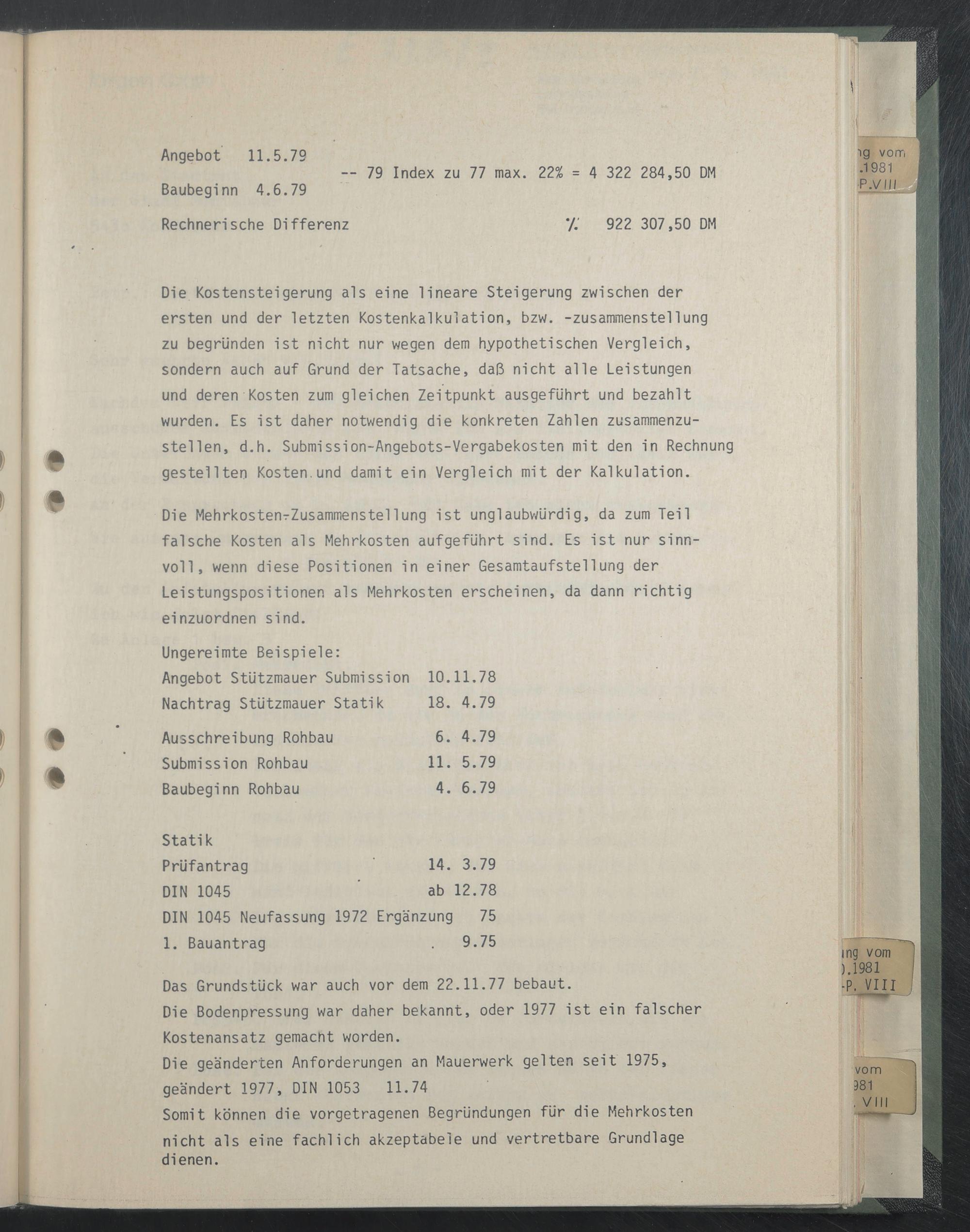

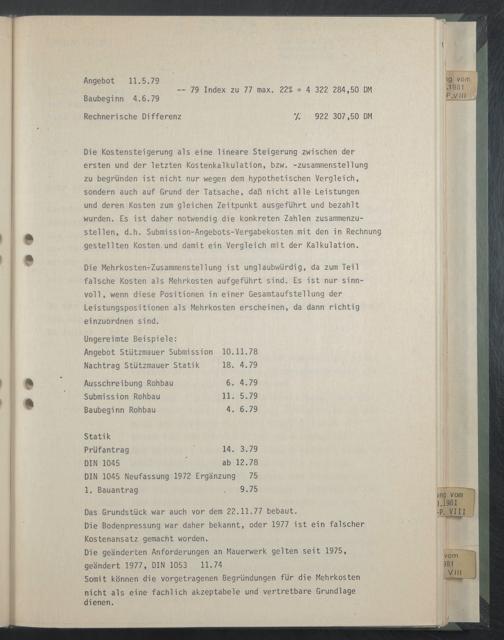

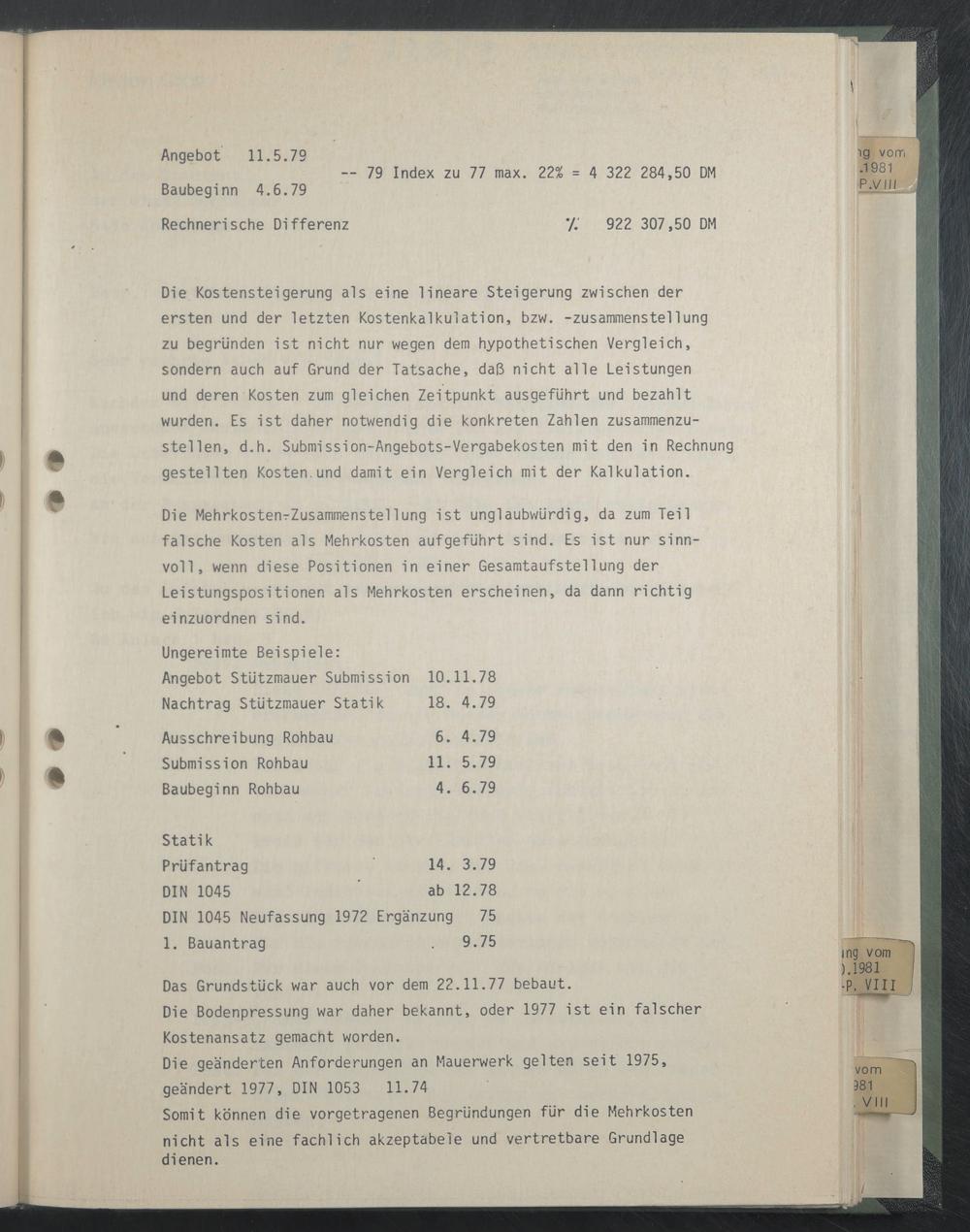

Angebot 11.5.79

-- 79 Index zu 77 max. 22% = 4 322 284,50 DM

Baubeginn 4.6.79

Rechnerische Differenz */.' 922 307,50 DM

$

*

Die Kostensteigerung als eine lineare Steigerung zwischen der ersten und der letzten Kostenkalkulation, bzw. -Zusammenstellung zu begründen ist nicht nur wegen dem hypothetischen Vergleich, sondern auch auf Grund der Tatsache, daß nicht alle Leistungen und deren Kosten zum gleichen Zeitpunkt ausgeführt und bezahlt wurden. Es ist daher notwendig die konkreten Zahlen zusammenzu­stellen, d.h. Submission-Angebots-Vergabekosten mit den in Rechnung gestellten Kosten und damit ein Vergleich mit der Kalkulation.

Die Mehrkosten-rZusammenstellung ist unglaubwürdig, da zum Teil falsche Kosten als Mehrkosten aufgeführt sind. Es ist nur sinn­voll, wenn diese Positionen in einer Gesamtaufstellung der Leistungspositionen als Mehrkosten erscheinen, da dann richtig einzuordnen sind.

Ungereimte Beispiele:

Angebot Stützmauer Submission Nachtrag Stützmauer Statik

Ausschreibung Rohbau Submission Rohbau Baubeginn Rohbau

10.11.78 18. 4.79

6. 4.79 11. 5.79 4. 6.79

Statik

Prüfantrag 14. 3.79

DIN 1045 ' ab 12.78

DIN 1045 Neufassung 1972 Ergänzung 75 1. Bauantrag . 9.75

Das Grundstück war auch vor dem 22.11.77 bebaut.

Die Bodenpressung war daher bekannt, oder 1977 ist ein falscher Kostenansatz gemacht worden.

Die geänderten Anforderungen an Mauerwerk gelten seit 1975, geändert 1977, DIN 1053 11.74

Somit können die vorgetragenen Begründungen für die Mehrkosten

nicht als eine fachlich akzeptabele und vertretbare Grundlage dienen.
