Sitzung 24. September 1981
Entstehung
Einzelbild herunterladen

4

3*?/ '-'-I.i.s-i A

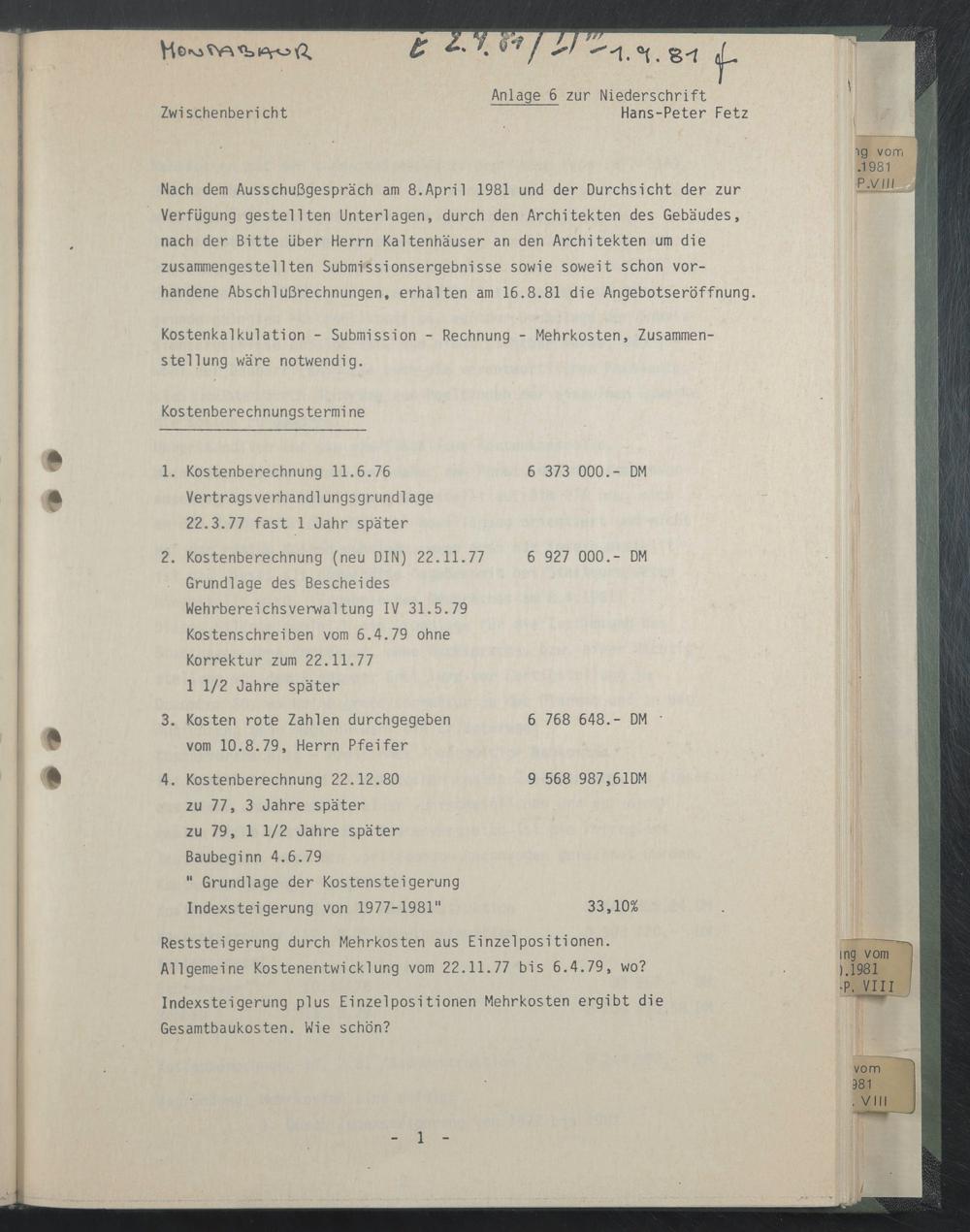

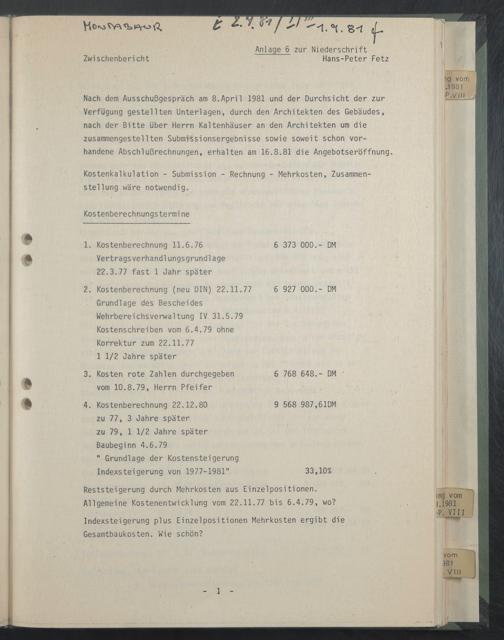

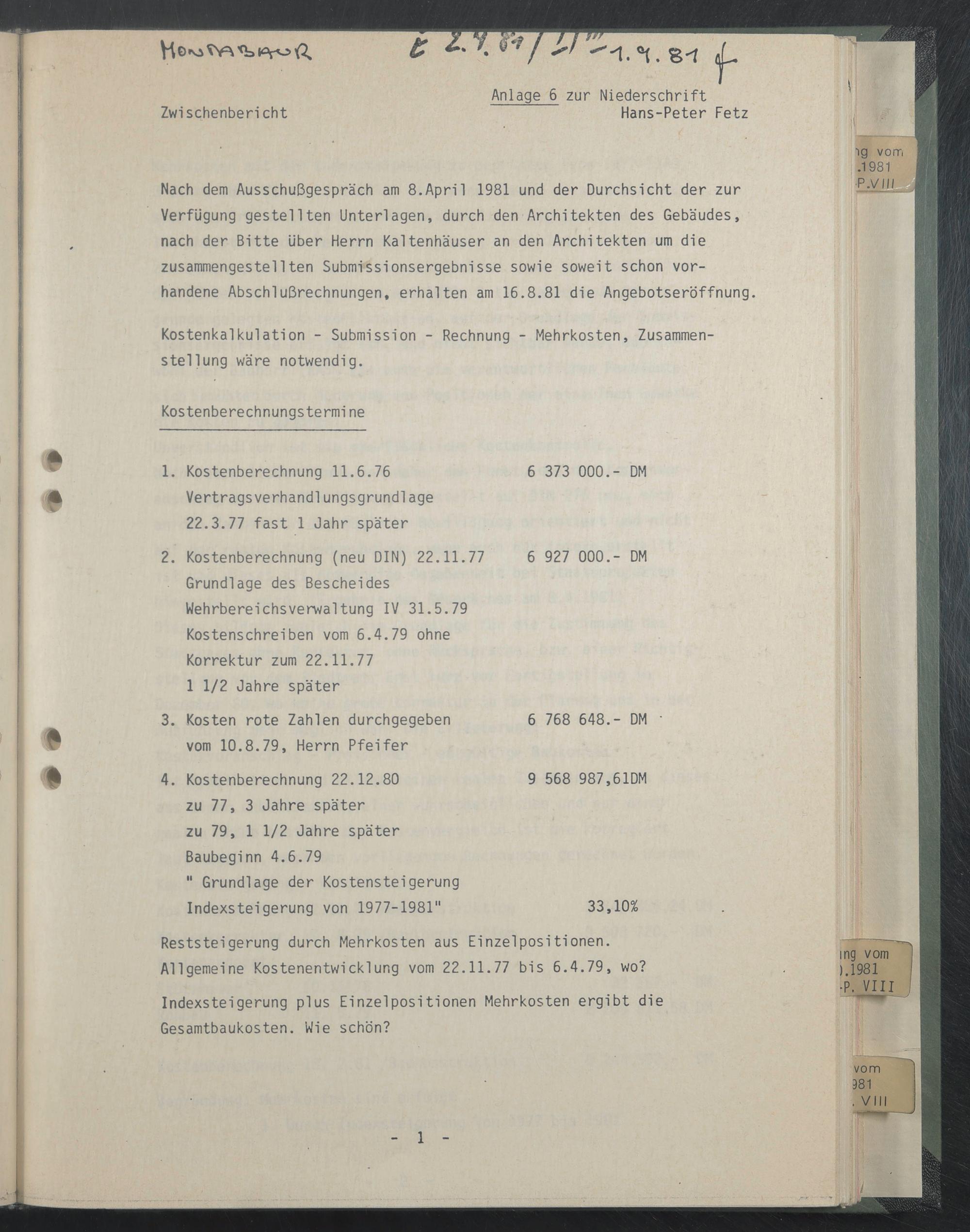

Anlage 6 zur Niederschrift Zwischenbericht Hans-Peter Fetz

Nach dem Ausschußgespräch am 8.April 1981 und der Durchsicht der zur Verfügung gestellten Unterlagen, durch den Architekten des Gebäudes, nach der Bitte über Herrn Kaltenhäuser an den Architekten um die zusammengestellten Submissionsergebnisse sowie soweit schon vor­handene Abschlußrechnungen, erhalten am 16.8.81 die Angebotseröffnung

Kostenkalkulation - Submission - Rechnung - Mehrkosten, Zusammen­stellung wäre notwendig.

Kostenberechnungstermine

1. Kostenberechnung 11.6.76 Vertragsverhandlungsgrundlage 22.3.77 fast 1 Jahr später

2. Kostenberechnung (neu DIN) 22.11.77 Grundlage des Bescheides Mehrbereichsverwaltung IV 31.5.79 Kostenschreiben vom 6.4.79 ohne Korrektur zum 22.11.77

1 1/2 Jahre später

3. Kosten rote Zahlen durchgegeben vom 10.8.79, Herrn Pfeifer

4. Kostenberechnung 22.12.80 zu 77, 3 Jahre später

zu 79, 1 1/2 Jahre später Baubeginn 4.6.79

" Grundlage der Kostensteigerung Indexsteigerung von 1977-1981"

6 373 000.- DM

6 927 000.- DM

6 768 648.- DM -

9 568 987,61DM

33,10%

Reststeigerung durch Mehrkosten aus Einzelpositionen. Allgemeine Kostenentwicklung vom 22.11.77 bis 6.4.79, wo?

Indexsteigerung plus Einzelpositionen Mehrkosten ergibt die Gesamtbaukosten. Wie schön?
